Glasfaser für Remscheid
Die Westconnect GmbH hat im September 2023 mit der Stadt Remscheid eine gemeinsame Erklärung unterzeichnet, in der der Ausbau von über 18.000 Adressen in ganz Remscheid mit FTTH (Fiber to the Home) versorgt werden soll. Mit diesem Projekt werden 75% aller Adressen versorgt und somit werden danach 97% aller Häuser die Möglichkeit für einen Glasfaseranschluss haben.
Geplant sind Bauzeiten von ca. 5 Jahren, aufgeteilt in 5 Ausbaugebieten (siehe verlinkte Karten):
1 Alt-Remscheid Mitte PDF-Datei 1,11 MB (Alt-Remscheid Mitte nördlich) PDF-Datei 1,09 MB (Alt-Remscheid Mitte südlich) PDF-Datei 1,07 MB
2 Alt-Remscheid-West PDF-Datei 959,62 kB (Hasten) PDF-Datei 1,01 MB (Vieringhausen) PDF-Datei 1,06 MB
3 Südstadt (Bliedinghausen) PDF-Datei 1,00 MB, (Zentralpunkt), PDF-Datei 1,03 MB
4 Remscheid-Lennep, PDF-Datei 910,03 kB (Trecknase) PDF-Datei 859,36 kB (Bergisch Born) PDF-Datei 785,68 kB
5 Remscheid-Lüttringhausen, PDF-Datei 952,54 kB (Lüttringhausen-Nord) PDF-Datei 956,61 kB

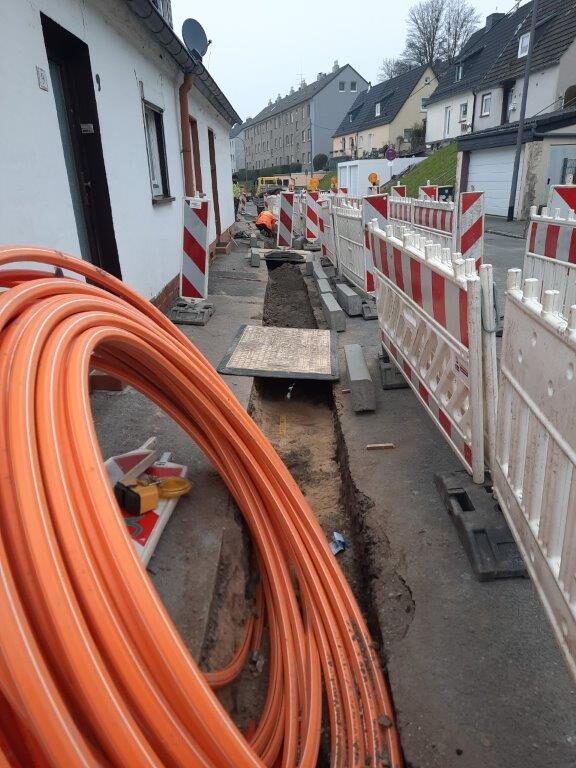

aktuelle Bautätigkeiten
Für alle Ausbaugebiete gilt, dass der Baubeginn frühestens nach der jeweiligen Vermarktungsphase erfolgt.
Die ersten Bautätigkeiten sind Ende August/ Anfang September 2024 in den Gebieten Kremenholl mit Tiefbauunternehmer Ludwig Freytag GmbH (mit Subunternehmern) und Westhausen mit dem Tiefbauunternehmer Janning Tiefbau GmbH erfolgt. Der offizielle Spatenstich war am 04.09.2024.
aktuelle Bauarbeiten:
Alt-Remscheid Mitte:
Generalunternehmer: Ludwig Freytag GmbH
seit 33.KW/24: Kippdorfstr., Bogenstr.(YS-Tiefbau)
seit 34.KW/24: (ab 36.KW/24: Längsverlegung) in der Maxstr., Moritzstr. , Kochstr. und Kippdorfstr.(Kasu-Tiefbau),
seit 33.KW/24: Tersteegenstr., (Gash-Bau)
seit 34.KW/24 Kochstr. und Kremenhollerstr, (Kasu Tiefbau),
seit 34.KW/24: Blumentalstr., Lohengrinstr. (YS-Tiefbau)
seit 35.KW/24: Karl-Michel-Str., Kremenholler Str.(Gash-Bau)
seit 35.KW/24: Engelsberg, Paulstr. (Gash-Bau)
seit 35.KW/24: Blumentalstr., Meistersingerstr. (Kielecki)
seit 37.KW/24: Walterstr.und Bernhardstr.(Kielecki)
seit 37.KW/24: Rudolfstr. und Paulstr. (Gash-Bau)
seit 39.KW/24: Lobachstr. und Honsbergerstr.(Kielecki)
seit 39.KW/24: Kremenhollerstr.(YS-Bau)
seit 39.KW/24: Hindenburgstr.(Merion)
seit 40.KW/24: Schützenstr. Mozartstr.(YS-Bau)
seit 38.KW/24: Paulstr. und Augustinusstr. (Lisica)
seit 40.KW/24: Walkürenstr. (Kielecki)
seit 40.KW Scheiderstr. (Lisica)
seit 42.KW/24: Carl-Friedrichs-Str.(YS-Bau)
seit 42.KW/24: Martin-Luther-Str. und Viktoriastr. (Kielecki)
ab 44.KW/24: Lohengrinstr., Osterbusch und Papenberger Str.46 bis ggü.37
Alt-Remscheid-West:
Generalunternehmer: Janning Tiefbau GmbH
seit 36.KW/24: Fasanenweg/Westhauser Str.1-44 und 2-37a, Von-Bodelschwingh-Siedlung 1-10 und 71-89 (Janning-Tiefbau)
seit 36.KW/24: Reinshagenerstr. 88-132 und 85-137, Voßnackstr.20-38, Barlachweg, Bergwerkstr.(Janning-Tiefbau)
seit 38.KW/24: Reinshagenerstr.66-66f, Küppelsteiner Str.6-40 und Marathonstr. (Janning Tiefbau)
seit 40.KW/24: Reinshagenerstr. und Bergwerkstr. (Janning Tiefbau)
seit 42.KW/24: Reinshagenerstr.54-64, Schimmelbuschweg, Am Ginsterbusch, Marathonstr.1-15 und Hagedornweg (Janning Tiefbau)
seit 42.KW/24: Reinshagener str. 75-83, Tyroler Str.1-20, Wilhelm-Aschberg-Str.2a-15 und 16-22, Unterreinshagen 13-47, Becherstr. 16-22 und 13e (Janning Tiefbau)
demnächst:
- Alexanderstr./Kremenholler Str.
- Thomasstr./Honsbergerstr.
- Haddenbacherstr./Oelmühle
- Parallelstr./Ernststr.
- Stahlstr./Papenberger Str./ Osterbusch
- Tannhäuserstr./Walkürenstr.
- Parzivalstr.
Sobald genauere Bauzeiten bekannt sind werden diese hier veröffentlicht.
Stand: 21.10.2024
